Decyzja o warunkach zabudowy - Jak uniknąć kosztownych błędów?

4 czerwca 2026

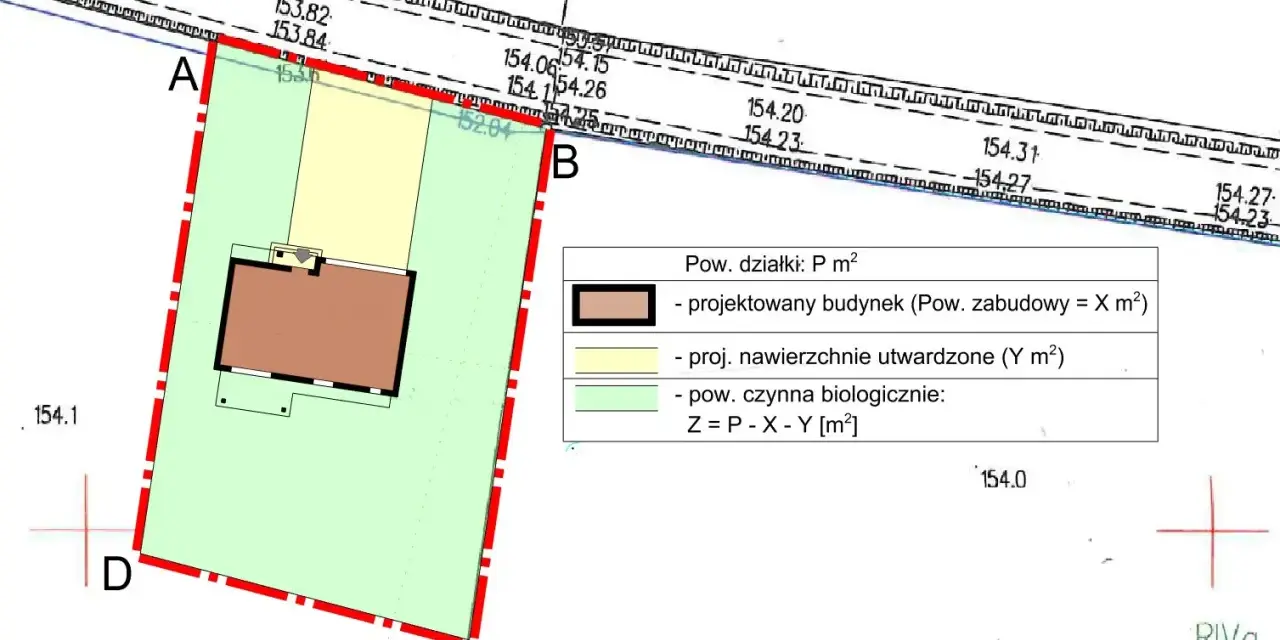

Mapa z zaznaczonym projektowanym budynkiem i jego otoczeniem, kluczowa dla decyzji o warunkach zabudowy.

Spis treści

Przy budowie domu najwięcej kosztownych błędów powstaje nie na etapie stawiania ścian, ale dużo wcześniej, przy sprawdzaniu działki i formalności. Decyzja o warunkach zabudowy porządkuje, co wolno zbudować na terenie bez planu miejscowego i jakie parametry musi mieć przyszły dom. Poniżej rozkładam ten temat na praktyczne części: kiedy taki dokument jest potrzebny, co urząd sprawdza, ile to trwa, ile kosztuje i jak nie wpaść w pułapki, które później utrudniają projekt albo montaż instalacji OZE.

Najważniejsze rzeczy do sprawdzenia przed złożeniem wniosku

  • Jeśli dla działki nie ma miejscowego planu, zwykle potrzebujesz WZ, ale w 2026 r. trzeba też patrzeć na plan ogólny gminy.
  • Urząd nie ocenia wyłącznie samej parceli, tylko także otoczenie, dostęp do drogi i uzbrojenie terenu.
  • Wniosek jest bezpłatny dla właściciela lub użytkownika wieczystego terenu, a w innych przypadkach kosztuje 598 zł.
  • Na decyzję czeka się zwykle do 90 dni, a dla domu jednorodzinnego do 70 m2 nawet 21 dni.
  • Od 2026 r. WZ ma co do zasady ważność 5 lat, więc nie warto odkładać projektu na później.
  • Jeśli planujesz fotowoltaikę lub pompę ciepła, już na tym etapie sprawdź dach, orientację bryły i miejsce na instalacje.

Kiedy potrzebujesz WZ przy budowie domu

Najprościej: gdy dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego, a chcesz postawić dom, zwykle potrzebujesz dokumentu, który określi parametry zabudowy. To właśnie on mówi, czy na danym terenie można zrealizować inwestycję i w jakiej formie. W 2026 r. dochodzi do tego jeszcze reforma planowania przestrzennego, więc przed zakupem działki trzeba sprawdzić nie tylko plan miejscowy, ale też to, czy gmina ma uchwalony plan ogólny i na jakim etapie jest jego wdrożenie.

W praktyce ważne jest też to, że taki dokument nie zastępuje projektu ani pozwolenia na budowę. On raczej wyznacza ramy, w których architekt może później pracować. Z mojego doświadczenia wynika, że inwestorzy najczęściej mylą te trzy etapy i liczą, że WZ „załatwi” całą budowę. Nie załatwi, ale może bardzo ułatwić albo utrudnić dalszą drogę, dlatego warto sprawdzić to zanim kupi się działkę albo zamówi projekt gotowy. To prowadzi wprost do pytania, co właściwie urząd ocenia.

Co musi się zgadzać, żeby urząd wydał decyzję o warunkach zabudowy

Ja patrzę na ten etap jak na filtr bezpieczeństwa: urząd sprawdza nie tylko, czy dom się zmieści, ale czy będzie pasował do otoczenia i nie wejdzie w konflikt z innymi przepisami. W przypadku typowego domu jednorodzinnego liczą się przede wszystkim warunki z art. 61 ustawy, a najważniejsze z nich można streścić w kilku punktach.

Warunek Co sprawdza urząd Dlaczego to ważne dla domu
Sąsiednia zabudowa Czy co najmniej jedna działka dostępna z tej samej drogi jest już zabudowana i pozwala odczytać parametry nowej inwestycji. To punkt odniesienia dla wysokości, linii zabudowy, dachu i skali domu.
Dostęp do drogi Czy działka ma realny dostęp do drogi publicznej, bezpośrednio albo przez drogę wewnętrzną lub odpowiednie prawo do przejazdu. Bez tego projekt może utknąć na samym początku.
Uzbrojenie terenu Czy istniejące lub projektowane media wystarczą do planowanej zabudowy. Brak sensownego dostępu do prądu, wody lub kanalizacji podnosi koszty i ryzyko opóźnień.
Grunty rolne i leśne Czy teren wymaga zgody na zmianę przeznaczenia. Na działkach rolnych i leśnych to często największa bariera formalna.
Zgodność z przepisami odrębnymi Czy inwestycja nie koliduje z ochroną środowiska, strefami zalewowymi, drogami, zabytkami albo innymi ograniczeniami. Tu potrafią wyjść problemy, których inwestor nie widzi na pierwszy rzut oka.

Ważny jest też obszar analizowany. Urząd wyznacza go wokół działki, zwykle na odległość nie mniejszą niż trzykrotna szerokość frontu terenu, ale zawsze co najmniej 50 m. Mówiąc prościej: nikt nie patrzy na parcelę w izolacji. Porównuje się ją z najbliższym otoczeniem, żeby ustalić, czy dom wpisze się w istniejącą zabudowę, czy będzie od niej zupełnie oderwany. Jeśli ten etap wygląda dobrze, przechodzę do dokumentów, bo tu najłatwiej o drobne błędy, które później kosztują tygodnie.

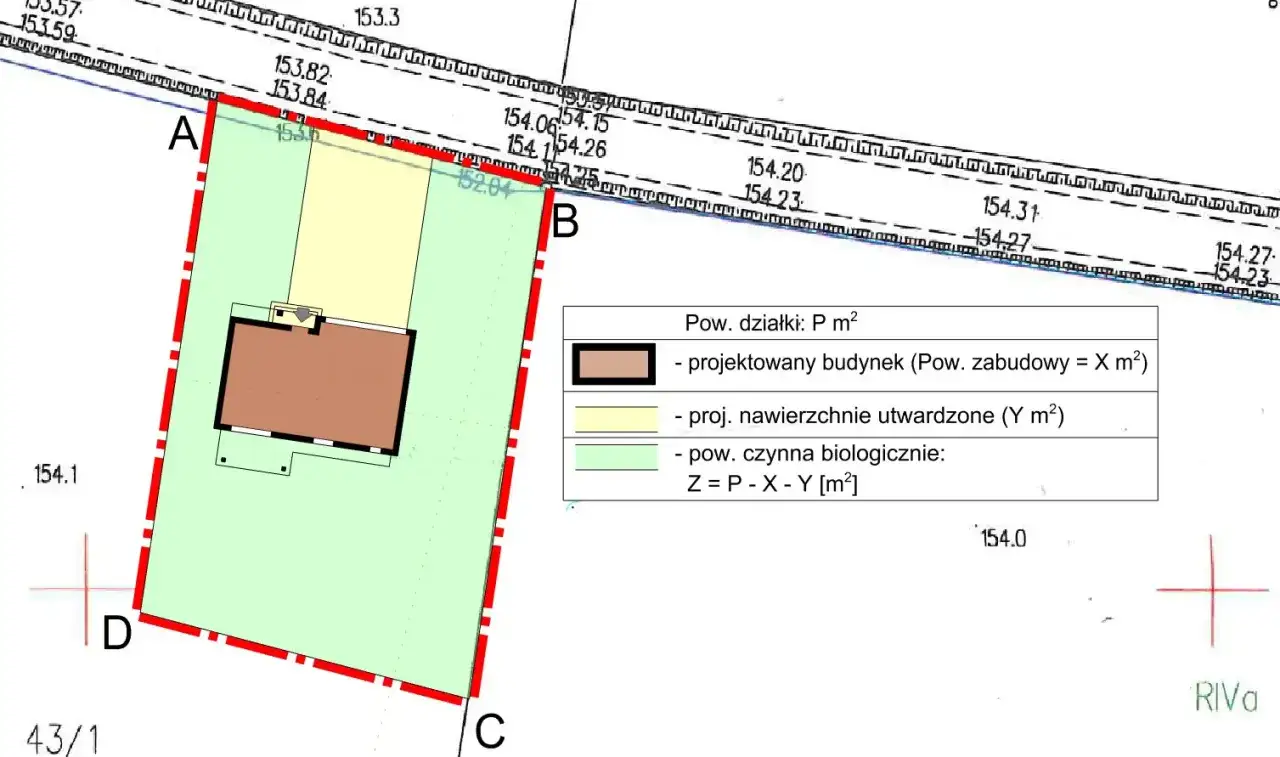

Plan działki z zaznaczonym projektowanym budynkiem i nawierzchniami. Decyzja o warunkach zabudowy określa parametry inwestycji.

Jak wygląda wniosek i jakie dokumenty przygotować

Najwygodniej zebrać wszystko tak, jakby sprawę miał od razu przejąć projektant. Wtedy wniosek nie jest zlepkiem przypadkowych papierów, tylko spójnym opisem inwestycji. Do sprawy zwykle potrzebujesz formularza, mapy i krótkiego, ale konkretnego opisu planowanego domu.

Dokument Po co jest potrzebny Na co uważać
Formularz wniosku Uruchamia postępowanie i porządkuje podstawowe dane o inwestorze oraz działce. Nie zostawiaj pól opisowych zbyt ogólnych.
Mapa zasadnicza lub ewidencyjna Pokazuje położenie terenu i pozwala urzędowi analizować otoczenie. Mapa musi być czytelna i aktualna.
Opis charakterystyki inwestycji Określa m.in. funkcję, gabaryty, wysokość, dach i sposób obsługi komunikacyjnej. Jeśli opis jest zbyt ogólny, urząd może wezwać do uzupełnienia.
Załącznik graficzny Pokazuje zamysł zagospodarowania terenu i usytuowanie domu. Nie traktuj go jako szkicu robionego „na szybko”.
Pełnomocnictwo Potrzebne, jeśli sprawę prowadzi ktoś za inwestora. Pilnuj opłaty skarbowej, jeśli jest należna.
Potwierdzenie opłaty lub inne załączniki Pomagają zamknąć sprawę bez dodatkowych wezwań. Dołączaj tylko to, co faktycznie dotyczy danej działki i inwestycji.

Wniosek można złożyć papierowo albo elektronicznie. Jeśli składasz go jako właściciel lub użytkownik wieczysty działki, opłata za sam wniosek zwykle nie występuje; w pozostałych przypadkach trzeba liczyć się z kwotą 598 zł. Jeżeli wnioskujesz przez pełnomocnika, dochodzi jeszcze opłata za pełnomocnictwo. Gdy dokumenty są kompletne, kolejny krok to czas i pieniądze, czyli to, co najbardziej interesuje inwestora na etapie planowania budowy.

Ile trwa procedura i ile kosztuje

Tu warto zejść na ziemię, bo terminy urzędowe i realne terminy to nie zawsze to samo. Na papierze sprawa wygląda prosto, ale jeśli wniosek jest nieprecyzyjny, a teren wymaga uzgodnień, całość potrafi się wydłużyć. Dlatego ja zawsze polecam liczyć nie tylko na ustawowy termin, ale też na bufor czasowy w harmonogramie budowy.

  • 21 dni - dla wolnostojącego, maksymalnie dwukondygnacyjnego domu jednorodzinnego do 70 m2 powierzchni zabudowy, jeśli spełnione są dodatkowe warunki ustawowe.
  • 65 dni - dla biogazowni rolniczych spełniających określone kryteria.
  • 90 dni - w pozostałych przypadkach, czyli także przy typowej zabudowie mieszkaniowej.
  • 0 zł - gdy jesteś właścicielem albo użytkownikiem wieczystym terenu objętego wnioskiem.
  • 598 zł - gdy składa wniosek inny podmiot niż uprawniony właściciel lub użytkownik wieczysty.

Do tego dochodzi jeszcze jedna ważna rzecz: od 2026 r. WZ nie jest już dokumentem „na zawsze”. Co do zasady wygasa po 5 latach od dnia, w którym stała się prawomocna. To oznacza, że nie warto zdobywać jej „na zapas” i odkładać budowy bez końca, bo po kilku latach może być już po prostu za późno na wygodne wykorzystanie tej podstawy do projektu. Z ustawowych terminów wynikają więc nie tylko koszty, ale też presja na sprawne podejmowanie decyzji, a to ma duży wpływ na sam projekt domu.

Jak warunki zabudowy wpływają na projekt domu i przyszłą fotowoltaikę

To jest fragment, który często bywa niedoceniany. Warunki zabudowy nie mówią tylko „możesz budować”, ale potrafią ustawić cały język projektu: wysokość budynku, linię zabudowy, geometrię dachu, intensywność zabudowy czy powierzchnię biologicznie czynną. Dla architekta to nie jest detal, tylko rama, w której trzeba zmieścić całą koncepcję domu.

Jeśli myślisz o fotowoltaice, pompie ciepła albo magazynie energii, dobrze jest patrzeć na te parametry z wyprzedzeniem. Dach o sensownym kącie nachylenia i możliwie małym zacienieniu zwykle daje lepsze warunki pod panele, a przewidziane miejsce na techniczne elementy instalacji ogranicza późniejsze przeróbki. Nie zawsze da się uzyskać idealną bryłę, ale da się uniknąć układu, który z góry utrudnia wykorzystanie energii ze słońca. W praktyce najbardziej problematyczne są decyzje wymuszające ciężką, mało elastyczną geometrię dachu albo bryłę ustawioną tak, że później trudniej o dobry uzysk z instalacji PV.

W takich sytuacjach lepiej poświęcić trochę czasu na etapie formalnym niż później dopłacać do korekt projektu, przeprojektowania połaci dachu lub dodatkowych konstrukcji montażowych. To naturalnie prowadzi do pytania, gdzie inwestorzy najczęściej popełniają błędy, i tu sprawa robi się naprawdę praktyczna.

Najczęstsze błędy przy działce pod dom

Najwięcej problemów widzę wtedy, gdy inwestor kupuje działkę „na emocjach”, a dopiero później sprawdza warunki formalne. Taki błąd potrafi zamrozić budżet na wiele miesięcy. Poniżej zebrałem rzeczy, które najczęściej psują cały proces:

  • zakup działki bez sprawdzenia, czy obowiązuje plan miejscowy albo czy WZ w ogóle ma szansę zostać wydana;
  • zignorowanie dostępu do drogi, zwłaszcza gdy działka ma tylko teoretyczny dojazd przez cudzy grunt;
  • zbyt ogólny opis inwestycji, który nie pozwala urzędowi ocenić parametrów domu;
  • przecenianie samej powierzchni parceli i niedocenianie otoczenia, a więc tego, co widać w obszarze analizowanym;
  • pomijanie ograniczeń wynikających z gruntów rolnych, leśnych, stref zalewowych albo przepisów konserwatorskich;
  • zakładanie, że każdą WZ da się odłożyć na kilka lat bez konsekwencji, mimo że obecnie decyzje są terminowe.

Ja najczęściej powtarzam jedną rzecz: dobra działka to nie tylko atrakcyjna cena i ładne otoczenie, ale także realna wykonalność formalna. Jeśli z góry odpadasz na dwóch albo trzech warunkach, tania parcela szybko okazuje się droga. Gdy ten filtr przejdzie, warto spojrzeć jeszcze szerzej niż tylko na sam dom, bo tu pojawia się ostatni, często niedoceniany etap decyzji.

Co sprawdzić, zanim zamkniesz wybór działki

Zanim finalnie wybierzesz teren pod budowę, sprawdź nie tylko możliwość postawienia domu, ale też to, jak ten dom będzie działał przez następne lata. Ja zawsze patrzę na trzy rzeczy: układ działki, przyszłe instalacje i koszty użytkowania. Dla osoby planującej dom z myślą o energii z własnego dachu to szczególnie ważne, bo czasem niewielka zmiana w projekcie dziś daje duże oszczędności później.

Jeśli w przyszłości myślisz o fotowoltaice, zostaw miejsce na sensowny dach, możliwie mało zacieniony fragment połaci, przebieg kabli i lokalizację urządzeń technicznych. Jeżeli planujesz także pompę ciepła albo ładowanie auta, dopilnuj, żeby formalne parametry domu nie wymuszały później kosztownych kompromisów. Dobra decyzja na etapie WZ to nie tylko zgodność z przepisami, ale też rozsądny start całej inwestycji.

W praktyce najlepiej działa prosty schemat: najpierw sprawdzasz, czy na działce da się legalnie budować, potem czy da się to zrobić ekonomicznie, a dopiero na końcu zamawiasz projekt. Taka kolejność oszczędza czas, nerwy i pieniądze, a przy budowie domu daje po prostu większą kontrolę nad całym procesem.

FAQ - Najczęstsze pytania

WZ jest niezbędna, gdy dla danej działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego (MPZP), a planujesz budowę domu lub inną inwestycję zmieniającą zagospodarowanie terenu.

Dla właściciela lub użytkownika wieczystego terenu wniosek jest bezpłatny. W pozostałych przypadkach opłata skarbowa wynosi 598 zł. Dodatkowo płatne może być pełnomocnictwo (17 zł).

Ustawowy termin to zazwyczaj 90 dni. W przypadku domów jednorodzinnych o powierzchni zabudowy do 70 m2 procedura może zostać skrócona do 21 dni, o ile spełnione są określone wymogi.

Zgodnie z nowymi przepisami, od 2026 roku decyzje o warunkach zabudowy będą co do zasady wygasać po 5 latach od dnia, w którym stały się prawomocne. Warto więc sprawnie przystąpić do projektowania.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

decyzja o warunkach zabudowy jak uzyskać decyzję o warunkach zabudowy wniosek o warunki zabudowy dokumenty

Udostępnij artykuł

Jakub Jaworski

Jakub Jaworski

Jestem Jakub Jaworski, analitykiem branżowym z wieloletnim doświadczeniem w obszarze energii odnawialnej, ze szczególnym uwzględnieniem fotowoltaiki. Od ponad pięciu lat zajmuję się analizowaniem rynku energii, co pozwoliło mi zdobyć głęboką wiedzę na temat najnowszych trendów i technologii w tej dziedzinie. Moim celem jest uproszczenie skomplikowanych danych oraz dostarczanie rzetelnych i obiektywnych informacji, które mogą pomóc czytelnikom w podejmowaniu świadomych decyzji dotyczących energii. Jako doświadczony twórca treści, koncentruję się na przedstawianiu faktów w sposób przystępny i zrozumiały, co sprawia, że temat energii i fotowoltaiki staje się bardziej dostępny dla każdego. Moim priorytetem jest zapewnienie aktualnych i wiarygodnych informacji, które przyczyniają się do zwiększenia świadomości na temat korzyści płynących z wykorzystania odnawialnych źródeł energii.

Napisz komentarz
