Solidny fundament domu decyduje o tym, czy budynek będzie stabilny, suchy i odporny na ruchy gruntu przez długie lata. To nie jest tylko etap „pod ziemią” - od niego zależy późniejszy komfort cieplny, ryzyko pęknięć i to, ile problemów pojawi się po pierwszej zimie. Poniżej rozkładam temat na praktyczne decyzje: jak dobrać technologię do działki, jakich warstw pilnować i gdzie najczęściej giną pieniądze.
Najważniejsze rzeczy do zapamiętania przed rozpoczęciem prac
- Dobór posadowienia zależy przede wszystkim od gruntu, poziomu wód gruntowych i strefy przemarzania.
- W Polsce granica przemarzania wynosi zwykle od 0,8 do 1,4 m, zależnie od regionu.

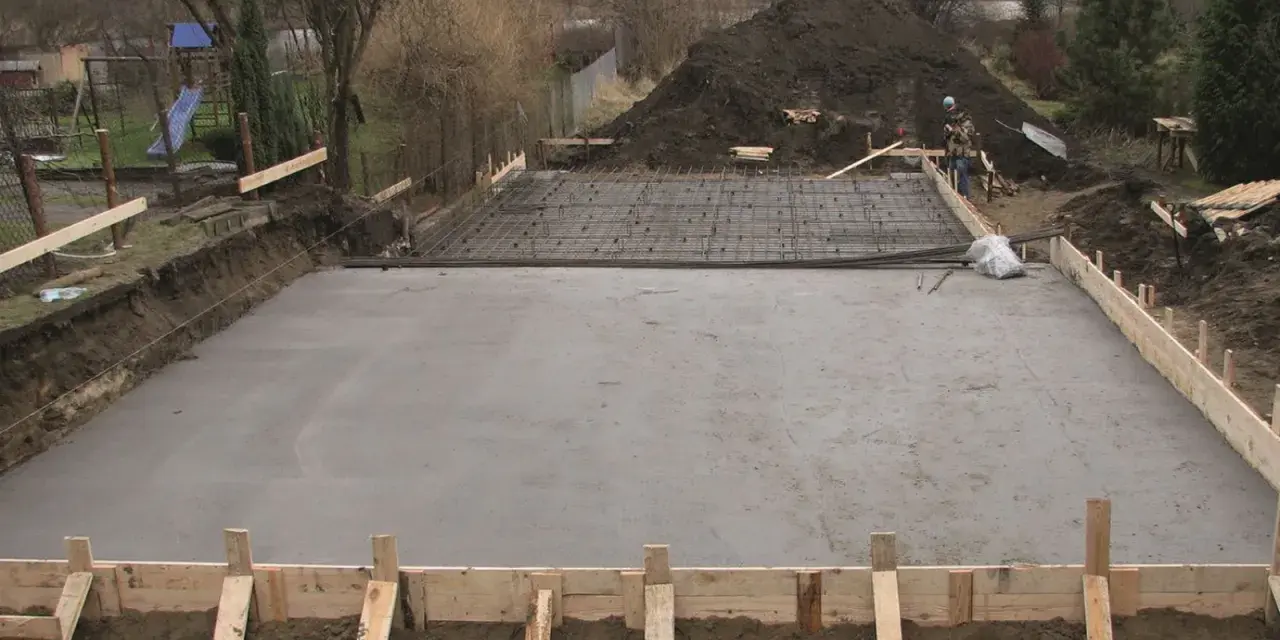

- Ławy i ściany fundamentowe sprawdzają się na wielu działkach, ale płyta bywa lepsza na słabszych gruntach i przy domu energooszczędnym.
- Największe szkody robią błędy w izolacji przeciwwilgociowej, odwodnieniu i termice przy styku z gruntem.
- Przed betonowaniem trzeba zaplanować przepusty instalacyjne, bo późniejsze poprawki są kosztowne i kłopotliwe.
Dlaczego ta część domu decyduje o całej reszcie
Patrzę na część podziemną budynku jak na punkt wyjścia całej inwestycji. To ona przenosi obciążenia z ścian, stropów i dachu na grunt, więc musi być dopasowana nie tylko do projektu, ale też do realnych warunków działki. Jeśli podłoże jest nierówne, słabe albo zawilgocone, źle dobrane posadowienie bardzo szybko pokazuje to rysami, osiadaniem albo podciąganiem wilgoci.
W praktyce dochodzi jeszcze drugi temat: ciepło. Mostki termiczne przy styku z gruntem potrafią mocno obniżyć komfort w parterze, a potem podbijają rachunki za ogrzewanie. Dlatego dobry projekt tej strefy to nie detal konstrukcyjny, tylko jeden z głównych filarów trwałości i energooszczędności domu. Właśnie dlatego przed wyborem technologii zawsze wracam do gruntu i warunków działki.

Jak dobrać posadowienie do gruntu i klimatu
Najpierw trzeba odpowiedzieć na trzy pytania: jaki jest grunt, jak głęboko leży woda gruntowa i gdzie znajduje się działka względem strefy przemarzania. W Polsce przyjmuje się cztery strefy z głębokością przemarzania około 0,8 m, 1,0 m, 1,2 m i 1,4 m. To ważne, bo zamarzająca w gruncie woda zwiększa objętość i może wywoływać wysadziny mrozowe, czyli podnosić lub rozsadzać elementy konstrukcji.
| Strefa | Głębokość przemarzania | Co to znaczy w praktyce |
|---|---|---|
| I | 0,8 m | Występuje zwykle w łagodniejszych częściach kraju, ale i tu nie warto oszczędzać na głębokości posadowienia. |
| II | 1,0 m | To jeden z najczęstszych wariantów dla domów jednorodzinnych i często punkt odniesienia dla projektu. |
| III | 1,2 m | Tu większe znaczenie mają wysadzinowość gruntu, woda i dokładność wykonania wykopu. |
| IV | 1,4 m | Wymaga szczególnie uważnego podejścia do głębokości, odwodnienia i izolacji. |

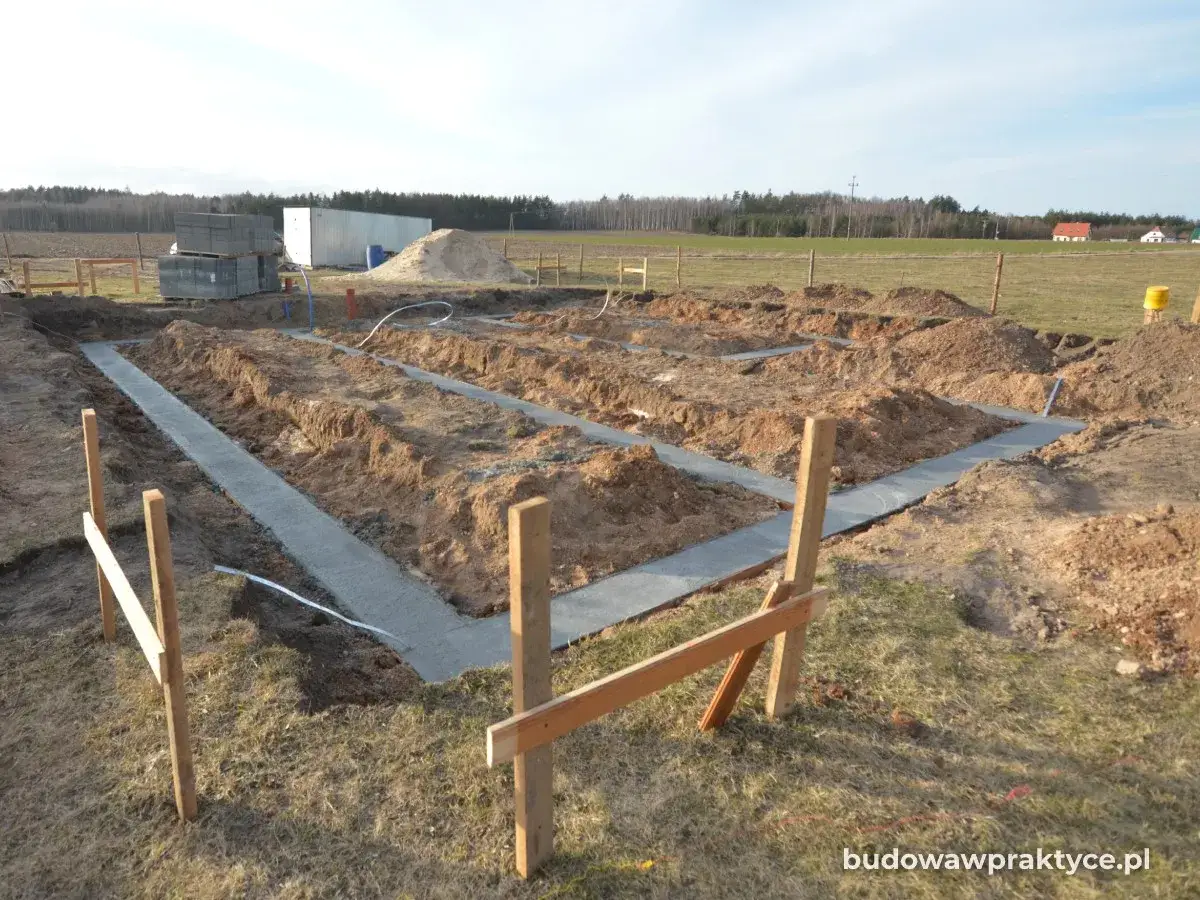

| Kryterium | Ławy fundamentowe | Płyta fundamentowa |
|---|---|---|
| Warunki gruntu | Dobre i przewidywalne podłoże | Słabsze, bardziej zróżnicowane albo trudniejsze działki |
| Tempo prac | Zwykle więcej etapów i przerw technologicznych | Często szybciej, bo wiele robót zamyka się w jednym układzie |
| Mostki cieplne | Trzeba je bardzo starannie ograniczać | Łatwiej uzyskać ciągłą izolację |
| Zastosowanie | Domy standardowe, działki bez większych niespodzianek | Domy energooszczędne, grunty problematyczne, wysoka woda gruntowa |
Ja traktuję tę decyzję nie jak wybór „tańsze kontra droższe”, tylko jak dopasowanie technologii do ryzyka. Dobrze dobrane posadowienie oszczędza późniejszych napraw, więc po tym kroku przechodzę do detali wykonawczych, bo to one decydują o trwałości w praktyce.
Jak wygląda bezpieczny układ warstw
Sam beton nie załatwia sprawy. Liczy się cały zestaw warstw i ich kolejność, bo dopiero razem tworzą układ odporny na wilgoć, mróz i straty ciepła. Najczęściej wygląda to tak:
- Usunięcie humusu i przygotowanie podłoża pod wykop.
- Wyrównanie oraz zagęszczenie gruntu, jeśli projekt tego wymaga.
- Warstwa chudego betonu, która stabilizuje podłoże i ułatwia dalsze prace.
- Zbrojenie i wykonanie elementu nośnego zgodnie z projektem.
- Izolacja przeciwwilgociowa lub przeciwwodna, a tam gdzie trzeba także ocieplenie.
- Starannie zaplanowane przepusty instalacyjne i zabezpieczenie miejsc styku z gruntem.
W praktyce szczególnie pilnuję dwóch rzeczy. Po pierwsze, izolacja musi być ciągła, bez przypadkowych przerw przy narożnikach, przejściach rur i połączeniach materiałów. Po drugie, beton potrzebuje czasu na dojrzewanie - pełną wytrzymałość projektową osiąga zwykle po około 28 dniach, więc pośpiech przy dalszych robotach bywa złym doradcą.
Jeśli działka leży w miejscu z podwyższonym ryzykiem radonowym, warto też przewidzieć szczelną barierę już na tym etapie. Jak przypomina Państwowa Agencja Atomistyki, taka warstwa ogranicza przenikanie gazu do wnętrza budynku i jest znacznie prostsza do wykonania przed zasypaniem niż po fakcie. Kiedy układ warstw jest przemyślany, łatwiej uniknąć błędów, które najczęściej wychodzą dopiero po pierwszej zimie.
Najczęstsze błędy, które wychodzą po pierwszej zimie
Na budowach widzę w kółko te same potknięcia. Nie są widowiskowe na etapie robót, ale po kilku miesiącach lub latach potrafią dać bardzo drogi efekt:
- Zbyt płytkie posadowienie względem warunków lokalnych, co zwiększa ryzyko wysadzin mrozowych.
- Brak ciągłości izolacji w miejscach połączeń, narożników i przejść instalacyjnych.
- Oszczędzanie na odwodnieniu tam, gdzie poziom wód gruntowych lub spływ powierzchniowy tego wymaga.
- Nieprzemyślane przejścia rur, kabli i peszli, które potem trzeba kuć lub uszczelniać na siłę.
- Wykonanie zasypki bez odpowiedniego zagęszczenia, co później powoduje osiadanie terenu przy domu.
Osobno wymieniłbym jeszcze pośpiech przy pracach po betonowaniu. Jeżeli zasypka, izolacja albo docieplenie są robione byle jak, dom może wyglądać poprawnie tylko do momentu pierwszych opadów i mrozów. A wtedy naprawa nie polega już na poprawieniu jednego detalu, tylko często na odkopywaniu całego fragmentu budynku. A skoro detal ma takie znaczenie, warto spojrzeć też na koszt i tempo prac bez złudzeń.
Koszt i tempo prac bez złudzeń
Najwięcej kosztują zwykle nie same materiały, tylko błędne założenia. Słaby grunt, wysoka woda, duża powierzchnia zabudowy, dodatkowa izolacja albo konieczność odwodnienia potrafią mocno zmienić budżet. Dlatego ja nie zaczynam rozmowy od pytania „ile za metr?”, tylko od pytania „co tu może zepsuć harmonogram i ile to będzie kosztować w poprawkach”.
| Czynnik | Jak wpływa na budżet | Dlaczego ma znaczenie |
|---|---|---|
| Dobry, jednorodny grunt | Zmniejsza ryzyko dodatkowych robót | Łatwiej prowadzić wykop i utrzymać założenia projektu |
| Wysoka woda gruntowa | Zwiększa koszt izolacji i odwodnienia | Bez tego rośnie ryzyko zawilgocenia i degradacji warstw |
| Płyta fundamentowa | Często wymaga większego nakładu na start | Może jednak skrócić cały proces i ograniczyć poprawki |
| Ławy i ściany fundamentowe | Bywają prostsze na dobrych działkach | Wymagają większej staranności przy izolacji i detalach |
| Pogoda i przerwy technologiczne | Mogą przesunąć kolejne etapy o dni lub tygodnie | Beton i izolacje nie lubią improwizacji |
W harmonogramie trzeba też uwzględnić czas na dojrzewanie betonu, wysychanie warstw oraz ewentualne prace ziemne po opadach. Z mojego punktu widzenia największy błąd inwestora polega na tym, że chce „zrobić szybko”, a potem i tak wraca do tych samych miejsc drugi raz. Lepiej dodać jeden dzień na kontrolę niż później wydawać pieniądze na odkopywanie, osuszanie i poprawki. Na tym samym etapie warto też przewidzieć instalacje, które dopiero pojawią się za kilka lat.
Zanim zasypiesz wykop, przewidź przyszłe instalacje i oszczędności energii
To jest moment, w którym dom można przygotować na przyszłość bez wielkich kosztów. Jeśli myślisz o fotowoltaice, pompie ciepła, magazynie energii albo ładowarce do auta elektrycznego, przepusty, trasy kablowe i miejsce na osprzęt warto zaplanować od razu. Później da się to oczywiście dorobić, ale zwykle oznacza to kucie, poprawki i stratę czasu.
- Zostaw przepusty pod zasilanie i sterowanie, zanim teren zostanie zasypany.
- Zapewnij sensowną drogę dla kabli do przyszłej instalacji na dachu lub w garażu.
- Przemyśl uziemienie i miejsce na elementy techniczne, jeśli planujesz systemy energetyczne.
Jeżeli mam wskazać jeden wniosek z całego etapu, to jest on prosty: w budowie domu najbardziej opłaca się myśleć dwa kroki do przodu. Dobrze zrobiona część podziemna daje stabilność konstrukcji, lepszą ochronę przed wilgocią i ciepły start całej inwestycji, a przy okazji ułatwia późniejsze wdrożenie nowoczesnych instalacji.
