Doprowadzenie prądu na działkę: Ile kosztuje skrzynka i cała procedura?

Spis treści

Planując budowę domu lub zagospodarowanie działki, jednym z pierwszych i najważniejszych kroków jest zapewnienie dostępu do energii elektrycznej. Zrozumienie kompleksowych kosztów i procedur związanych z podłączeniem prądu to absolutna podstawa dla każdego inwestora, aby uniknąć niespodzianek i efektywnie zarządzać budżetem.

Koszt postawienia skrzynki elektrycznej na działce od 3 000 do 13 000 zł, zależnie od wielu czynników

  • Całkowity koszt doprowadzenia prądu na działkę waha się od 3 000 zł do 13 000 zł, średnio 2000-7000 zł.
  • Główne składowe to opłata przyłączeniowa dla Operatora Sieci Dystrybucyjnej (OSD), koszty projektu i dokumentacji, zakup i montaż skrzynki, prace ziemne oraz odbiory.
  • Opłata przyłączeniowa zależy od mocy (standardowo 12-16 kW) oraz rodzaju przyłącza (kablowe jest droższe niż napowietrzne).
  • Dodatkowe koszty mogą pojawić się przy przekroczeniu standardowej długości przyłącza (powyżej 200 metrów).
  • Cały proces od złożenia wniosku do uruchomienia zasilania jest czasochłonny i może trwać od kilku do nawet 18 miesięcy.
  • Przyłącze tymczasowe (budowlane) wiąże się z wyższą taryfą (C) za prąd, co wpływa na jego opłacalność.

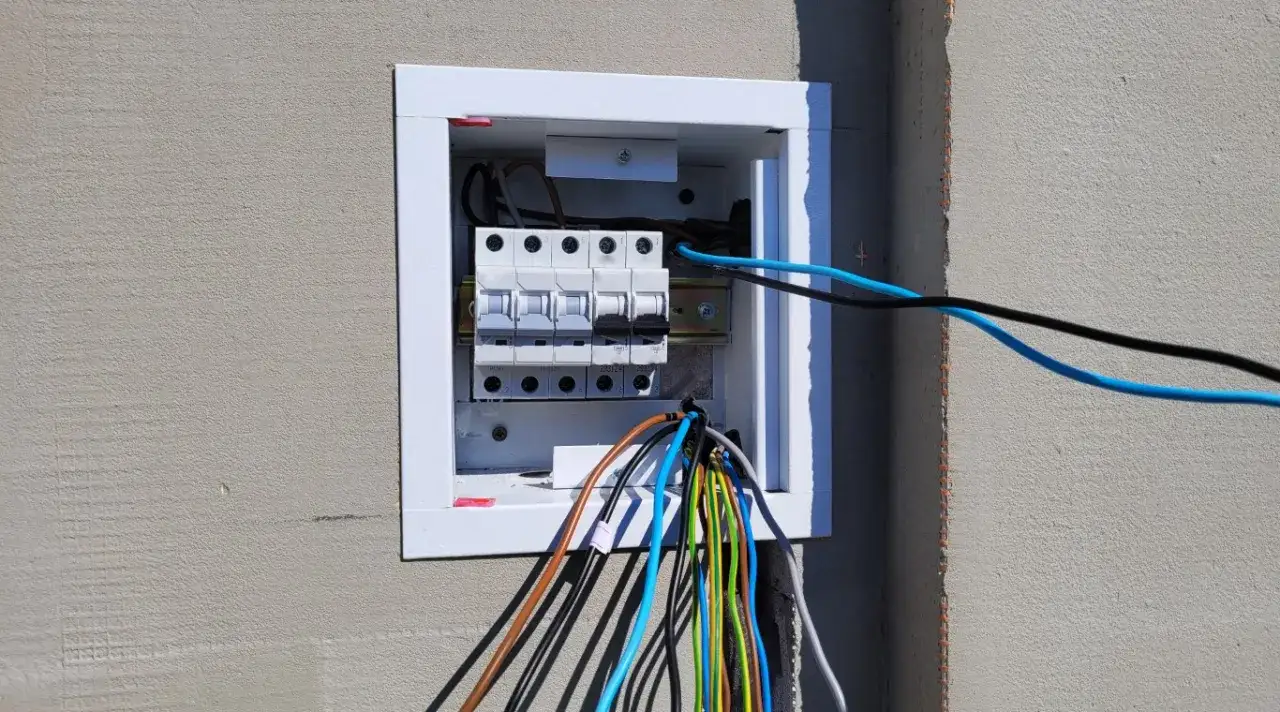

skrzynka elektryczna na działce budowlanej

Skrzynka elektryczna

na działce, często nazywana złączem kablowo-pomiarowym lub szafką licznikową, to znacznie więcej niż tylko "pudełko". To kluczowy element infrastruktury energetycznej, który stanowi punkt odbioru energii z sieci dystrybucyjnej i jednocześnie zabezpiecza instalację wewnętrzną działki. Bez niej niemożliwe jest legalne i bezpieczne korzystanie z prądu, zarówno na etapie budowy, jak i po jej zakończeniu. To właśnie w niej znajduje się licznik energii oraz zabezpieczenia, które chronią naszą instalację przed przeciążeniami i zwarciami. Z mojego doświadczenia wiem, że jej prawidłowe umiejscowienie i montaż to podstawa sprawnej i bezpiecznej elektryfikacji.

Ostateczna cena doprowadzenia prądu na działkę jest wypadkową wielu czynników, które inwestor musi wziąć pod uwagę. Nie ma jednej stałej kwoty, którą można by podać, ponieważ każda sytuacja jest indywidualna. Z moich obserwacji wynika, że na budżet inwestora wpływają przede wszystkim:

  • Moc przyłączeniowa: Im większe zapotrzebowanie na energię (np. dla domu z pompą ciepła i rekuperacją), tym wyższa moc przyłączeniowa, a co za tym idzie wyższa opłata dla Operatora Sieci Dystrybucyjnej (OSD).
  • Rodzaj przyłącza: Czy zdecydujemy się na przyłącze kablowe (ziemne), czy napowietrzne? To ma znaczący wpływ na koszty, ponieważ technologia i zakres prac są inne.
  • Odległość od sieci: Standardowa opłata ryczałtowa obejmuje przyłącza do 200 metrów. Jeśli Twoja działka jest położona dalej od istniejącej sieci, musisz liczyć się z dodatkowymi kosztami za każdy kolejny metr.
  • Zakres prac po stronie inwestora: Niektóre prace, takie jak wykonanie wykopu pod kabel na własnej działce czy montaż samej skrzynki, leżą po stronie właściciela. Ich koszt zależy od tego, czy wykonamy je samodzielnie, czy zlecimy firmie.
  • Lokalizacja: Różni Operatorzy Sieci Dystrybucyjnych (PGE, Tauron, Enea, Energa) mogą mieć nieco inne stawki i procedury.

Procedura podłączenia prądu na działce to proces wieloetapowy, który wymaga cierpliwości i skrupulatności. Jako ekspert, zawsze podkreślam, że kluczowe jest przestrzeganie kolejności działań:

  1. Złożenie wniosku o określenie warunków przyłączenia: To pierwszy krok, który należy wykonać w lokalnym Operatorze Sieci Dystrybucyjnej (OSD). Do wniosku dołączamy dokument potwierdzający tytuł prawny do nieruchomości oraz plan zabudowy lub szkic sytuacyjny.
  2. Otrzymanie warunków przyłączenia: OSD ma zazwyczaj do 30 dni na wydanie warunków dla grupy przyłączeniowej IV (domy jednorodzinne). Warunki te określają m.in. wymaganą moc, rodzaj przyłącza i miejsce jego lokalizacji.
  3. Podpisanie umowy o przyłączenie: Po zaakceptowaniu warunków, podpisujemy umowę z OSD, w której określone są m.in. terminy realizacji i wysokość opłaty przyłączeniowej.
  4. Realizacja prac przez OSD: Operator wykonuje przyłącze do granicy Twojej działki, montując skrzynkę elektryczną (złącze kablowo-pomiarowe).
  5. Wykonanie wewnętrznej linii zasilającej (WLZ): Po swojej stronie, jako inwestor, musisz doprowadzić kabel od skrzynki w granicy działki do docelowego miejsca w budynku (lub do rozdzielnicy budowlanej). Te prace wykonuje uprawniony elektryk.
  6. Zgłoszenie gotowości instalacji do OSD: Po wykonaniu WLZ i montażu rozdzielnicy, elektryk wykonuje niezbędne pomiary i wystawia protokół, który wraz z innymi dokumentami (np. oświadczeniem o zgodności instalacji z projektem) zgłaszamy do OSD.
  7. Montaż licznika i uruchomienie zasilania: OSD, po pozytywnym zweryfikowaniu dokumentacji i ewentualnym odbiorze technicznym, montuje licznik energii i uruchamia zasilanie.
  8. Zawarcie umowy sprzedaży energii: Ostatnim krokiem jest podpisanie umowy z wybranym sprzedawcą energii elektrycznej.

Cały proces od złożenia wniosku do uruchomienia zasilania jest niestety długotrwały. Z moich obserwacji wynika, że może on zająć od kilku do kilkunastu miesięcy, a w niektórych przypadkach nawet do 18 miesięcy. Warto o tym pamiętać, planując harmonogram budowy.

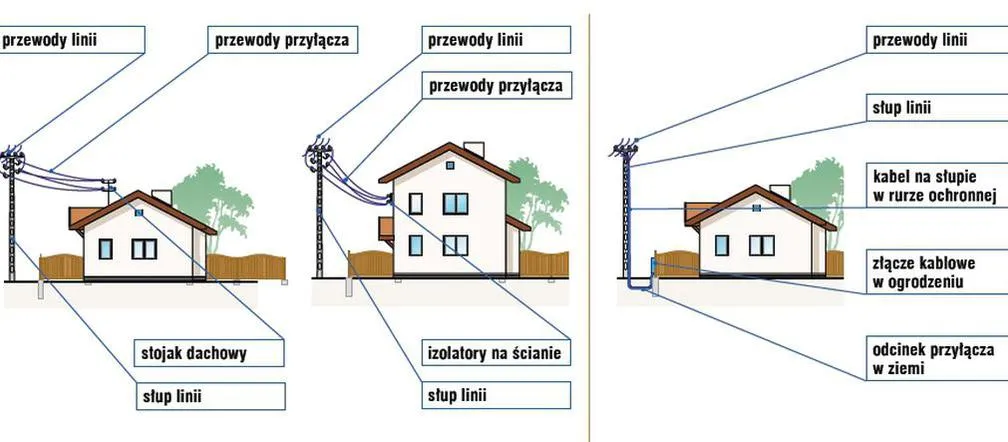

porównanie przyłącza kablowego i napowietrznego

Koszty krok po kroku: rozbijamy ostateczną cenę na czynniki pierwsze

Serce wydatków związanych z doprowadzeniem prądu na działkę stanowi opłata przyłączeniowa dla Operatora Sieci Dystrybucyjnej (OSD). To właśnie ona pokrywa koszty budowy fragmentu sieci, który połączy Twoją działkę z istniejącą infrastrukturą energetyczną. Jej wysokość jest ściśle uzależniona od dwóch kluczowych czynników: wymaganej mocy przyłączeniowej oraz wybranego rodzaju przyłącza kablowego lub napowietrznego. OSD nalicza tę opłatę ryczałtowo, co oznacza, że płacimy za każdy kilowat mocy, a nie za faktycznie zużyte materiały czy roboczogodziny.

Rodzaj przyłącza Orientacyjny koszt za 1 kW
Przyłącze kablowe (ziemne) 150-200 zł/kW
Przyłącze napowietrzne 100-140 zł/kW

Moc przyłączeniowa to parametr, który musisz określić już na etapie wnioskowania. Dla typowego domu jednorodzinnego standardowo przyjmuje się moc od 12 do 16 kW. Jak to wpływa na opłatę ryczałtową? Spójrzmy na przykłady, bazując na stawkach, które przedstawiłem wcześniej:

  • Dla mocy 12 kW:
    • Przyłącze kablowe: 12 kW * (150-200 zł/kW) = 1800-2400 zł
    • Przyłącze napowietrzne: 12 kW * (100-140 zł/kW) = 1200-1700 zł
  • Dla mocy 16 kW:
    • Przyłącze kablowe: 16 kW * (150-200 zł/kW) = 2400-3200 zł
    • Przyłącze napowietrzne: 16 kW * (100-140 zł/kW) = 1600-2240 zł

Jak widać, różnice mogą być znaczące, dlatego tak ważne jest przemyślane określenie zapotrzebowania na moc.

Warto pamiętać, że opłata ryczałtowa dla OSD zazwyczaj dotyczy przyłączy o długości do 200 metrów. Jeśli Twoja działka znajduje się dalej od istniejącej sieci, musisz liczyć się z dodatkową opłatą za każdy kolejny metr. Koszty te mogą wynosić od 40 do 80 zł za metr bieżący, w zależności od operatora i specyfiki terenu. To jest ten moment, w którym odległość staje się naprawdę kosztowna.

Poza opłatą dla OSD, inwestor musi liczyć się z kosztami związanymi z niezbędnymi formalnościami i dokumentacją. To niestety nieodłączny element procesu:

  • Projekt przyłącza
  • Mapy do celów projektowych
  • Uzgodnienia w Zakładzie Uzgadniania Dokumentacji (ZUD)
  • Inwentaryzacja geodezyjna powykonawcza

Projekt przyłącza jest często obowiązkowy, zwłaszcza w przypadku przyłącza kablowego, gdzie konieczne jest precyzyjne określenie trasy kabla i sposobu jego ułożenia. Koszt takiego projektu to zazwyczaj od 1000 do 1500 zł. To wydatek, który zapewnia zgodność z normami i bezpieczeństwo.

Koszty związane z dokumentacją geodezyjną to kolejny element budżetu. Będziesz potrzebować mapy do celów projektowych, która posłuży do naniesienia planowanej trasy przyłącza, a po jego wykonaniu inwentaryzacji powykonawczej, aby przyłącze zostało naniesione na oficjalne mapy. Orientacyjne widełki cenowe za te usługi to od 500 do 1500 zł, w zależności od regionu i zakresu prac geodety.

Pamiętajmy, że opłata dla operatora nie obejmuje wszystkich prac. Wiele z nich, a także zakup materiałów, leży po stronie inwestora. Musisz doliczyć koszty związane z:

  • Zakupem samej skrzynki elektrycznej (rozdzielnicy)
  • Montażem skrzynki przez uprawnionego elektryka
  • Pracami ziemnymi (wykop pod kabel) na swojej działce
  • Zakupem i ułożeniem wewnętrznej linii zasilającej (WLZ) od skrzynki do budynku
  • Pomiarami i odbiorem instalacji przez elektryka

Zakup samej skrzynki elektrycznej (rozdzielnicy) to wydatek rzędu 200-600 zł za skrzynkę tymczasową (tzw. "erbetkę") lub więcej za docelową, w zależności od jej wyposażenia i producenta. Do tego dochodzi koszt robocizny elektryka za jej montaż, który zazwyczaj wynosi od 250 do 600 zł. Warto zainwestować w dobrą jakość i fachowy montaż, bo to podstawa bezpieczeństwa.

Koszty prac ziemnych, czyli wykonanie wykopu pod kabel wewnętrznej linii zasilającej (WLZ) od skrzynki w granicy działki do Twojego domu, to kolejny element. Średnie stawki za metr bieżący wykopu wynoszą od 10 do 20 zł. Pamiętaj jednak, że cena ta może znacząco wzrosnąć, jeśli teren jest trudny, kamienisty lub wymaga przekopywania przez utwardzone nawierzchnie. To często niedoceniany, ale istotny wydatek.

Odbiory i pomiary instalacji elektrycznej to absolutnie kluczowy etap, który gwarantuje bezpieczeństwo użytkowania prądu. Uprawniony elektryk sprawdza poprawność wykonania instalacji, jej zgodność z normami i wykonuje szereg pomiarów (np. rezystancji izolacji, skuteczności ochrony przeciwporażeniowej). Bez pozytywnego protokołu z tych pomiarów, OSD nie podłączy licznika. Koszt takiej usługi to zazwyczaj od 300 do 500 zł.

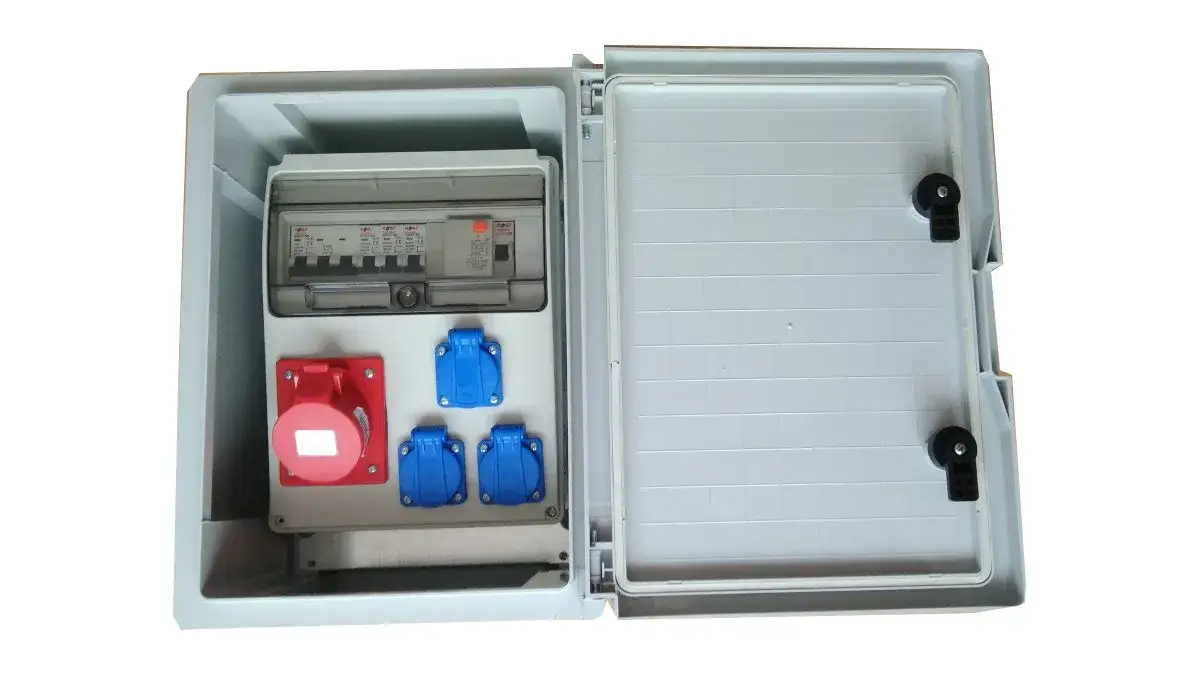

tymczasowa skrzynka elektryczna budowlana erbetka

Prąd na budowę: czy tymczasowa „erbetka” to rozwiązanie dla ciebie?

Przyłącze tymczasowe, potocznie nazywane "erbetką" (od rozdzielnicy budowlanej), to rozwiązanie przeznaczone do zasilania placu budowy. Różni się od przyłącza docelowego przede wszystkim przeznaczeniem i konfiguracją. Erbetka jest zazwyczaj mobilna, wyposażona w gniazda siłowe i jednofazowe, a także podstawowe zabezpieczenia, które pozwalają na podłączenie elektronarzędzi i oświetlenia budowlanego. Przyłącze docelowe natomiast jest stałe, zlokalizowane w granicy działki i przygotowane na podłączenie docelowej instalacji budynku mieszkalnego. Często jest to po prostu skrzynka z licznikiem, bez gniazd roboczych.

Analiza kosztów pokazuje, że choć "erbetka" wydaje się wygodnym rozwiązaniem na start, wiąże się z nim istotna pułapka finansowa wysoka cena prądu budowlanego. Przyłącze tymczasowe jest zazwyczaj taryfikowane w taryfie C, przeznaczonej dla firm i budownictwa, która jest znacznie droższa niż taryfa G, czyli taryfa dla gospodarstw domowych. Różnica w cenie za 1 kWh może wynosić nawet kilkadziesiąt procent! Oznacza to, że przez cały okres budowy będziesz płacić znacznie więcej za zużytą energię. W mojej ocenie, jeśli budowa ma trwać dłużej niż rok, warto dokładnie przeliczyć, czy opłaca się inwestować w przyłącze tymczasowe, czy może lepiej od razu dążyć do przyłącza docelowego i uruchomić taryfę G.

Po zakończeniu budowy i uzyskaniu pozwolenia na użytkowanie, kluczowe jest sprawne przejście z przyłącza budowlanego na docelowe i zmiana taryfy na G. Oto kroki, które należy podjąć:

  1. Zgłoszenie zakończenia budowy: Po uzyskaniu odbioru budynku i pozwolenia na użytkowanie, należy zgłosić ten fakt do Operatora Sieci Dystrybucyjnej.
  2. Złożenie wniosku o zmianę warunków przyłączenia/umowy: W zależności od OSD, może być wymagane złożenie wniosku o zmianę rodzaju przyłącza z tymczasowego na docelowe lub aktualizacja istniejącej umowy.
  3. Przedstawienie dokumentacji: Do wniosku należy dołączyć dokumenty potwierdzające zakończenie budowy (np. pozwolenie na użytkowanie, protokół odbioru instalacji wewnętrznej).
  4. Weryfikacja i montaż licznika docelowego: OSD zweryfikuje dokumenty, a następnie, jeśli wszystko jest w porządku, zamontuje licznik docelowy i uruchomi zasilanie w ramach nowej taryfy.
  5. Zawarcie umowy z nową taryfą: Podpisujesz umowę ze sprzedawcą energii, wybierając taryfę dla gospodarstw domowych (np. G11, G12).

Jak zoptymalizować koszty i uniknąć finansowych pułapek

Jako ktoś, kto widział wiele projektów, mogę śmiało powiedzieć, że optymalizacja kosztów podłączenia prądu jest możliwa. Oto kilka praktycznych wskazówek, które pomogą Ci uniknąć niepotrzebnych wydatków:

  • Wczesne planowanie: Rozpocznij procedurę podłączenia prądu jak najwcześniej, nawet na etapie projektowania domu. Dzięki temu unikniesz pośpiechu i ewentualnych dodatkowych opłat za przyspieszenie procesu.
  • Dokładne określenie mocy: Nie zawyżaj niepotrzebnie mocy przyłączeniowej. Przeanalizuj swoje realne zapotrzebowanie na energię, aby nie płacić za niewykorzystane kilowaty.
  • Wybór rodzaju przyłącza: Dokładnie rozważ, czy przyłącze kablowe jest dla Ciebie niezbędne, czy może tańsze przyłącze napowietrzne będzie wystarczające.
  • Wyceny od kilku elektryków: Zawsze poproś o wycenę prac (montaż skrzynki, WLZ, pomiary) od kilku niezależnych elektryków. Różnice w ofertach mogą być spore.
  • Samodzielne prace ziemne: Jeśli masz możliwości i sprzęt, rozważ samodzielne wykonanie wykopu pod kabel WLZ na swojej działce. To może przynieść spore oszczędności.
  • Sprawdzenie możliwości dotacji: Czasami dostępne są lokalne programy wsparcia lub dotacje na przyłącza energetyczne, zwłaszcza w przypadku odnawialnych źródeł energii. Warto to sprawdzić.

Porównując oferty elektryków, nie kieruj się wyłącznie najniższą ceną. Zawsze zwracaj uwagę na zakres oferowanych usług, doświadczenie wykonawcy, posiadane uprawnienia oraz opinie innych klientów. Zapytaj o szczegółowy kosztorys, który jasno określi cenę materiałów i robocizny. Dobry elektryk to inwestycja w bezpieczeństwo i spokój na lata, dlatego warto wybrać sprawdzonego fachowca, nawet jeśli jego oferta nie będzie najtańsza.

Prawidłowe planowanie mocy przyłączeniowej to jeden z najważniejszych aspektów optymalizacji kosztów. Zbyt niska moc może skutkować częstym wybijaniem zabezpieczeń i koniecznością późniejszego zwiększania mocy (co wiąże się z kolejnymi opłatami), natomiast zbyt wysoka moc to płacenie za coś, czego nie wykorzystujesz. Z mojego doświadczenia wynika, że dla większości domów jednorodzinnych moc 12-16 kW jest optymalna. Jeśli planujesz pompę ciepła, rekuperację czy ładowarkę do samochodu elektrycznego, skonsultuj się z projektantem, aby precyzyjnie określić zapotrzebowanie.

Oszczędności można szukać na wielu etapach. Świadomy wybór rodzaju przyłącza, negocjacje z elektrykami, a nawet samodzielne wykonanie części prac ziemnych to wszystko wpływa na ostateczny koszt. Pamiętaj, że każdy zaoszczędzony grosz na etapie przyłącza to więcej środków na wykończenie domu. Kluczem jest analiza i porównywanie, a nie ślepe akceptowanie pierwszej lepszej oferty.

Twoja checklista do podłączenia prądu na działce

Aby ułatwić Ci nawigację po procesie podłączania prądu, przygotowałem zwięzłą checklistę. Pamiętaj, że od czego zacząć, to zawsze od wniosku!

  • Wniosek o warunki przyłączenia: Złóż go do OSD wraz z niezbędnymi załącznikami (mapa, tytuł prawny).
  • Umowa o przyłączenie: Podpisz ją z OSD po otrzymaniu warunków.
  • Opłata przyłączeniowa: Ureguluj ją zgodnie z umową.
  • Projekt przyłącza (jeśli wymagany): Zleć wykonanie uprawnionemu projektantowi.
  • Prace ziemne i montaż WLZ: Zorganizuj wykop i ułożenie kabla od skrzynki do domu.
  • Zakup i montaż skrzynki/rozdzielnicy: Wybierz odpowiednią skrzynkę i zleć montaż elektrykowi.
  • Pomiary i odbiór instalacji: Zleć uprawnionemu elektrykowi wykonanie pomiarów i wystawienie protokołu.
  • Zgłoszenie gotowości do OSD: Przekaż wszystkie dokumenty do operatora.
  • Montaż licznika: Poczekaj na instalację licznika przez OSD.
  • Umowa sprzedaży energii: Podpisz ją z wybranym sprzedawcą.
  • Inwentaryzacja geodezyjna powykonawcza: Zleć ją po zakończeniu prac.

Wielu inwestorów popełnia podobne błędy, które mogą kosztować czas i pieniądze. Oto najczęstsze z nich i porady, jak ich unikać:

  • Zbyt późne rozpoczęcie procedury: Wielu myśli o prądzie, gdy już ruszają z budową. To błąd! Zacznij jak najwcześniej, aby uniknąć przestojów.
  • Niedoszacowanie mocy przyłączeniowej: Zbyt niska moc to problem w przyszłości. Zawsze konsultuj zapotrzebowanie z projektantem.
  • Brak porównania ofert: Przyjmując pierwszą ofertę elektryka, możesz przepłacić. Zawsze proś o kilka wycen.
  • Brak nadzoru nad pracami: Nawet najlepszy elektryk potrzebuje nadzoru. Upewnij się, że prace są wykonywane zgodnie ze sztuką i projektem.
  • Pomijanie pomiarów i odbiorów: To podstawa bezpieczeństwa! Nigdy nie rezygnuj z usług uprawnionego elektryka w tym zakresie.
  • Niewłaściwe planowanie przyłącza tymczasowego: Jeśli decydujesz się na "erbetkę", pamiętaj o wyższej taryfie i zaplanuj szybkie przejście na taryfę docelową po zakończeniu budowy.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Julian Wiśniewski

Julian Wiśniewski

Jestem Julian Wiśniewski, z ponad dziesięcioletnim doświadczeniem w analizie rynku energii odnawialnej, ze szczególnym uwzględnieniem fotowoltaiki. Moja pasja do zielonej energii skłoniła mnie do zgłębiania najnowszych trendów oraz innowacji w tej dziedzinie, co pozwala mi na dostarczanie czytelnikom rzetelnych i aktualnych informacji. Specjalizuję się w uproszczeniu złożonych danych oraz obiektywnej analizie zjawisk rynkowych, co ma na celu ułatwienie zrozumienia tematyki energii odnawialnej. Zawsze dążę do tego, aby moje teksty były nie tylko informacyjne, ale również angażujące, co sprawia, że każdy czytelnik może znaleźć w nich coś wartościowego. Moim celem jest budowanie zaufania poprzez dostarczanie dokładnych, sprawdzonych informacji, które pomagają w podejmowaniu świadomych decyzji dotyczących energii i fotowoltaiki. Wierzę, że wiedza jest kluczem do zrównoważonego rozwoju, dlatego angażuję się w tworzenie treści, które wspierają świadome wybory w obszarze energii odnawialnej.
