Planując budowę domu, często skupiamy się na kosztach materiałów czy robocizny, zapominając o niezbędnym elemencie, jakim jest dostęp do energii elektrycznej. Ten artykuł ma za zadanie kompleksowo przedstawić całkowity koszt instalacji tymczasowej skrzynki elektrycznej na budowie, znanej potocznie jako "erbetka", aby umożliwić precyzyjne zaplanowanie budżetu i zrozumienie wszystkich składowych tej inwestycji.
Całkowity koszt instalacji tymczasowej skrzynki elektrycznej na budowie od 3 000 zł do 8 000 zł
- Całkowity koszt uzyskania prądu budowlanego waha się od 3 000 zł do 8 000 zł, zależnie od mocy i warunków.
- Cena samej rozdzielnicy budowlanej to 800 zł do 3 000 zł za gotowy model lub 250-900 zł za pustą obudowę.
- Koszt montażu przez elektryka wraz z pomiarami i dokumentacją wynosi od 700 zł do 1 500 zł.
- Opłata przyłączeniowa dla dostawcy energii (OSD) to największy zmienny koszt, wynoszący od 1 500 zł do 4 000 zł.
- Wynajem skrzynki budowlanej to alternatywa za 80-150 zł miesięcznie, opłacalna przy krótkich budowach.
- Procedura uzyskania prądu budowlanego trwa od 1 do 3 miesięcy.
- Prąd na budowie jest rozliczany według droższej taryfy budowlanej (taryfa C, np. C11).
Ile kosztuje prąd na budowie? Pełny kosztorys tymczasowej skrzynki elektrycznej
Kiedy rozpoczynamy budowę, prąd na placu budowy jest absolutnie niezbędny. Wiele osób myśli, że koszt prądu na budowie to jedynie cena samej skrzynki budowlanej, czyli popularnej "erbetki". Nic bardziej mylnego! Z mojego doświadczenia wynika, że całkowity koszt uzyskania prądu budowlanego waha się od 3 000 zł do nawet 8 000 zł. Ta rozbieżność wynika z wielu czynników, takich jak wymagana moc przyłączeniowa, warunki lokalne czy wybrany Operator Systemu Dystrybucyjnego (OSD). Główne składowe tego kosztorysu to: cena samej skrzynki, koszt jej montażu przez uprawnionego elektryka oraz opłaty przyłączeniowe dla zakładu energetycznego. Zrozumienie wszystkich tych elementów jest kluczowe, aby uniknąć nieprzyjemnych niespodzianek finansowych.

Skrzynka budowlana: Co musi zawierać i ile kosztuje?

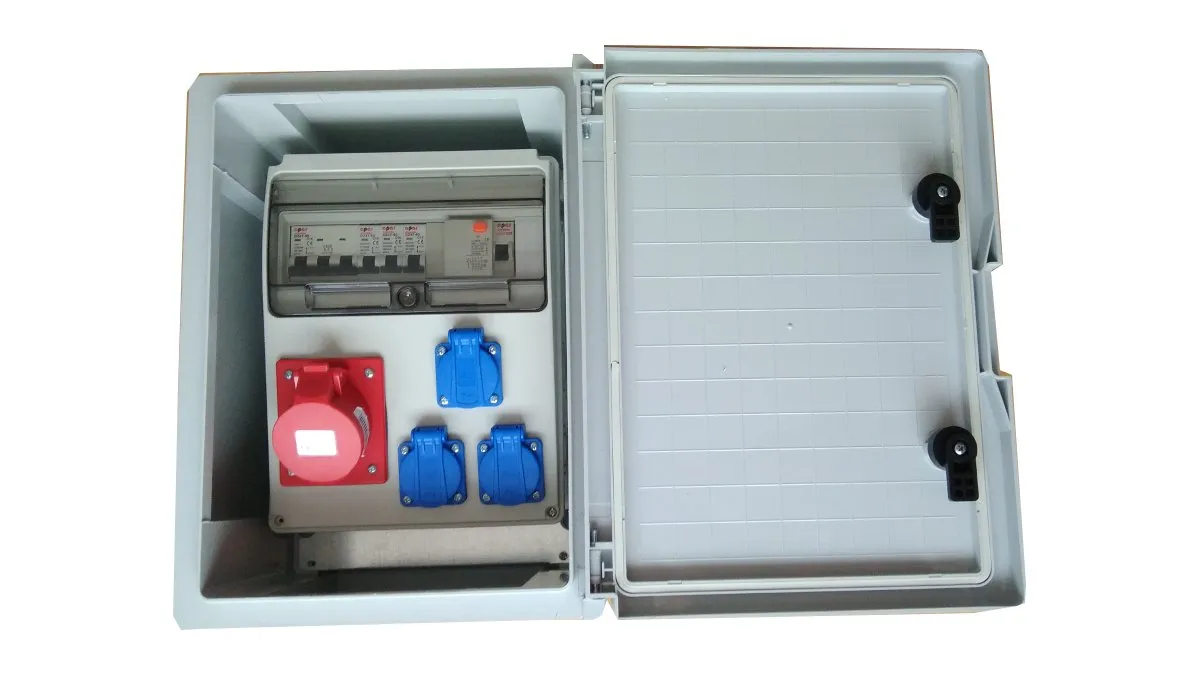

Pierwszym elementem, który musimy wziąć pod uwagę, jest sama skrzynka budowlana. Na rynku dostępne są dwie główne opcje: zakup gotowej rozdzielnicy lub złożenie jej na zamówienie. Gotowe, w pełni wyposażone skrzynki budowlane kosztują zazwyczaj od 800 zł do 3 000 zł. Te prostsze modele sprawdzą się przy mniejszych budowach, natomiast droższe oferują wyższej jakości osprzęt i większą liczbę gniazd. Jeśli zdecydujemy się na złożenie skrzynki na zamówienie, musimy liczyć się z kosztem pustej obudowy (250-900 zł) plus ceną osprzętu. Opcja "na zamówienie" daje większą elastyczność i pozwala dopasować skrzynkę do specyficznych potrzeb, ale wymaga większej wiedzy i często jest wybierana przez wykonawców, którzy mają już doświadczenie w kompletowaniu takich zestawów.
Niezależnie od tego, czy kupujemy gotową skrzynkę, czy składamy ją sami, musi ona spełniać określone normy i zawierać niezbędne elementy zabezpieczające. Zgodnie z przepisami, standardowa skrzynka budowlana powinna być wyposażona w:
- Rozłącznik główny, umożliwiający całkowite odcięcie zasilania.
- Wyłączniki nadprądowe (tzw. "esy"), np. B16, chroniące przed przeciążeniem i zwarciem.
- Wyłącznik różnicowoprądowy (RCD) o czułości 30mA, niezbędny dla ochrony przed porażeniem.
- Co najmniej dwa gniazda 230V (jednofazowe).
- Co najmniej jedno gniazdo siłowe 400V (trójfazowe), o prądzie 16A lub 32A, w zależności od zapotrzebowania na moc dla maszyn budowlanych.
Kluczowym elementem, o którym często zapominamy, jest wydzielone, plombowane miejsce na licznik energii elektrycznej. Jest to absolutnie niezbędne i wymagane przez każdego Operatora Systemu Dystrybucyjnego (OSD). Bez tego elementu OSD po prostu nie zamontuje licznika i nie podłączy nam prądu, co może skutkować znacznymi opóźnieniami w rozpoczęciu prac budowlanych.
Opłaty dla zakładu energetycznego: Ukryte koszty, o których musisz wiedzieć
Jednym z największych, a często niedoszacowanych kosztów, jest opłata przyłączeniowa dla zakładu energetycznego za przyłącze tymczasowe. Dla typowej budowy domu jednorodzinnego, gdzie moc przyłączeniowa wynosi zazwyczaj od 12 do 16 kW, opłata ta może wahać się od 1 500 zł do 4 000 zł. Wysokość tej opłaty jest ściśle określona w taryfie danego Operatora Systemu Dystrybucyjnego (OSD), takiego jak PGE, Tauron, Enea czy Energa, i zależy od wielu czynników, w tym od długości przyłącza czy warunków terenowych. Zawsze radzę dokładnie sprawdzić taryfę swojego lokalnego OSD, aby precyzyjnie oszacować ten wydatek.
Warto również pamiętać, że energia elektryczna zużywana na budowie jest rozliczana według droższej taryfy budowlanej (taryfa C, np. C11). Jest ona znacząco wyższa niż standardowa taryfa dla gospodarstw domowych (taryfa G). To ważne, ponieważ przez cały okres budowy będziemy płacić więcej za każdą kilowatogodzinę. Ten fakt może znacząco wpłynąć na całkowity budżet budowy, zwłaszcza przy długotrwałych projektach, gdzie zużycie prądu jest wysokie.
Podczas podpisywania umowy z dostawcą energii w kontekście przyłącza tymczasowego, zwróćmy uwagę na kilka kluczowych punktów:
- Warunki techniczne przyłączenia: Upewnijmy się, że wszystkie wymagania OSD są dla nas jasne i możliwe do spełnienia.
- Terminy realizacji: Dokładnie sprawdźmy, ile czasu OSD ma na wykonanie przyłącza i montaż licznika. Opóźnienia mogą być kosztowne.
- Odpowiedzialność stron: Zrozumienie, kto odpowiada za poszczególne etapy i elementy instalacji, jest kluczowe w razie problemów.
- Rodzaj taryfy: Upewnijmy się, że w umowie jest jasno określona taryfa budowlana, a także warunki jej zmiany na taryfę domową po zakończeniu budowy.
Montaż i formalności: Koszt pracy elektryka i "papierologia"
Poza zakupem skrzynki i opłatami dla OSD, musimy uwzględnić koszt pracy uprawnionego elektryka. Jego rola jest nieoceniona, ponieważ to on odpowiada za prawidłowy i bezpieczny montaż rozdzielnicy budowlanej. W zakres jego usług wchodzi zazwyczaj montaż samej skrzynki, wykonanie niezbędnych pomiarów elektrycznych, przygotowanie protokołu z tych pomiarów oraz zgłoszenie gotowości instalacji do OSD. Szacunkowy koszt tej usługi, w zależności od regionu i zakresu prac, wynosi od 700 zł do 1 500 zł. To inwestycja w bezpieczeństwo i zgodność z przepisami, której nie wolno bagatelizować.
Niezwykle ważnym aspektem, który jest wliczony w koszt montażu przez elektryka, jest wykonanie uziemienia tymczasowego. Jest to kluczowy element dla bezpieczeństwa całej instalacji budowlanej. Prawidłowo wykonane uziemienie chroni przed porażeniem prądem i jest bezwzględnie wymagane przez przepisy. Choć może wydawać się to dodatkowym kosztem, to w rzeczywistości jest to fundament bezpiecznej pracy na budowie i element, bez którego OSD nie odbierze instalacji.
Cała procedura uzyskania prądu budowlanego jest procesem wieloetapowym i wymaga cierpliwości. Z mojego doświadczenia wynika, że może ona trwać od 1 do 3 miesięcy. Oto kroki, które musimy przejść:
- Złożenie wniosku o określenie warunków przyłączenia do sieci: To pierwszy krok, w którym określamy nasze zapotrzebowanie na moc.
- Otrzymanie warunków przyłączenia i podpisanie umowy z OSD: OSD przesyła nam warunki techniczne i umowę, którą musimy zaakceptować i podpisać.
- Montaż skrzynki budowlanej przez uprawnionego elektryka: Po podpisaniu umowy, elektryk montuje skrzynkę zgodnie z warunkami OSD i przepisami.
- Wykonanie pomiarów i zgłoszenie gotowości instalacji do OSD: Elektryk wykonuje pomiary, sporządza protokół i zgłasza instalację do OSD jako gotową do podłączenia.
- Montaż licznika energii elektrycznej przez OSD: Po weryfikacji instalacji i pomiarów, OSD montuje licznik i podłącza prąd.
Kupić czy wynająć? Analiza opłacalności tymczasowej skrzynki budowlanej
Stojąc przed wyborem tymczasowej skrzynki budowlanej, wielu inwestorów zastanawia się, czy lepiej ją kupić, czy wynająć. Opcja wynajmu skrzynki budowlanej to ciekawe rozwiązanie, zwłaszcza przy krótkich budowach. Miesięczny koszt wynajmu wynosi zazwyczaj od 80 zł do 150 zł. Jeśli planujemy budowę, która potrwa na przykład 6 miesięcy, koszt wynajmu wyniesie około 480-900 zł. W takim przypadku wynajem może okazać się bardziej opłacalny niż zakup skrzynki za 800-3000 zł. Jednakże, jeśli inwestycja ma trwać ponad rok, zakup własnej skrzynki jest zazwyczaj bardziej ekonomiczny. Należy pamiętać, że opłaty przyłączeniowe dla dostawcy energii są niezależne od formy posiadania skrzynki te koszty ponosimy zawsze, niezależnie od tego, czy skrzynka jest nasza, czy wynajęta.
Posiadanie własnej skrzynki budowlanej ma swoje zalety, szczególnie przy dłuższych inwestycjach lub w przypadku, gdy planujemy kolejne budowy. Po zakończeniu prac możemy ją sprzedać, co pozwoli odzyskać część poniesionych kosztów. Możemy ją również wykorzystać na innej budowie lub, w niektórych przypadkach, adaptować do innych celów, np. jako rozdzielnicę w warsztacie czy garażu. To daje nam większą elastyczność i kontrolę nad sprzętem, co dla wielu inwestorów jest wartością samą w sobie.
Przeczytaj również: Jak podłączyć dom do prądu? Uniknij błędów i oszczędź!
Najczęstsze błędy i pułapki: Jak uniknąć dodatkowych kosztów i opóźnień?
Jednym z najczęstszych i najbardziej frustrujących błędów jest brak zgodności skrzynki budowlanej ze specyfikacją Operatora Systemu Dystrybucyjnego (OSD). Każdy OSD ma swoje szczegółowe wymagania dotyczące budowy i wyposażenia "erbetki". Jeśli nasza skrzynka nie spełnia tych norm, OSD po prostu odmówi jej podłączenia. Konsekwencje to nie tylko opóźnienia w rozpoczęciu prac, ale i dodatkowe koszty związane z koniecznością przeróbek lub zakupu nowej skrzynki. Aby tego uniknąć, zawsze radzę skonsultować się z uprawnionym elektrykiem, który zna lokalne wymogi OSD, lub samodzielnie sprawdzić aktualne specyfikacje na stronie naszego dostawcy energii.Kolejną pułapką jest nieterminowe złożenie wniosku o przyłącze. Jak już wspomniałem, cała procedura może trwać od 1 do 3 miesięcy. Zbyt późne złożenie wniosku oznacza, że będziemy czekać na prąd, podczas gdy inne prace budowlane mogłyby już ruszyć. To generuje niepotrzebne przestoje, a co za tym idzie dodatkowe koszty i frustrację. Planowanie z wyprzedzeniem i złożenie wniosku odpowiednio wcześnie to podstawa sprawnego przebiegu inwestycji.
Ostatnim, ale równie ważnym błędem, jest wybór skrzynki budowlanej bez odpowiedniej ochrony IP (Ingress Protection). Skrzynka budowlana pracuje w trudnych warunkach jest narażona na deszcz, pył, błoto czy uszkodzenia mechaniczne. Niska klasa ochrony IP grozi nie tylko uszkodzeniem sprzętu elektrycznego, ale przede wszystkim zagrożeniem dla bezpieczeństwa osób pracujących na budowie. Oszczędzanie na tym elemencie to fałszywa oszczędność, która może mieć tragiczne konsekwencje. Zawsze warto inwestować w skrzynkę o wysokiej klasie IP, która zapewni bezpieczeństwo i niezawodność przez cały okres budowy.
